План стилизации кнопок

Дата аудита: 01.06.2026 Среда аудита: https://localhost Метод: визуальный обход через Playwright, фиксация скриншотов и computed styles.

1. Краткое резюме

Интерфейс уже имеет узнаваемую базу: тёмная админ-панель, фиолетовый акцент, компактные таблицы и отдельные публичные кабинеты преподавателя/студента. Главная проблема не в отдельных кнопках, а в отсутствии единого контракта между смыслом действия и его визуальным видом.

Сейчас одинаковые классы могут выглядеть по-разному в разных SPA, а одинаковые действия могут получать разные цвета, размеры и плотность. Из-за этого пользователь каждый раз заново считывает интерфейс: где главное действие, где безопасное второстепенное, а где рискованное.

Цель новой структуры: закрепить единую кнопку как системный компонент с понятными ролями, размерами и правилами использования.

2. Что было проверено

Раздел Проверенные сценарии Скриншот
Авторизация Вход, показ пароля, переключение темы audit-buttons-01-login.png

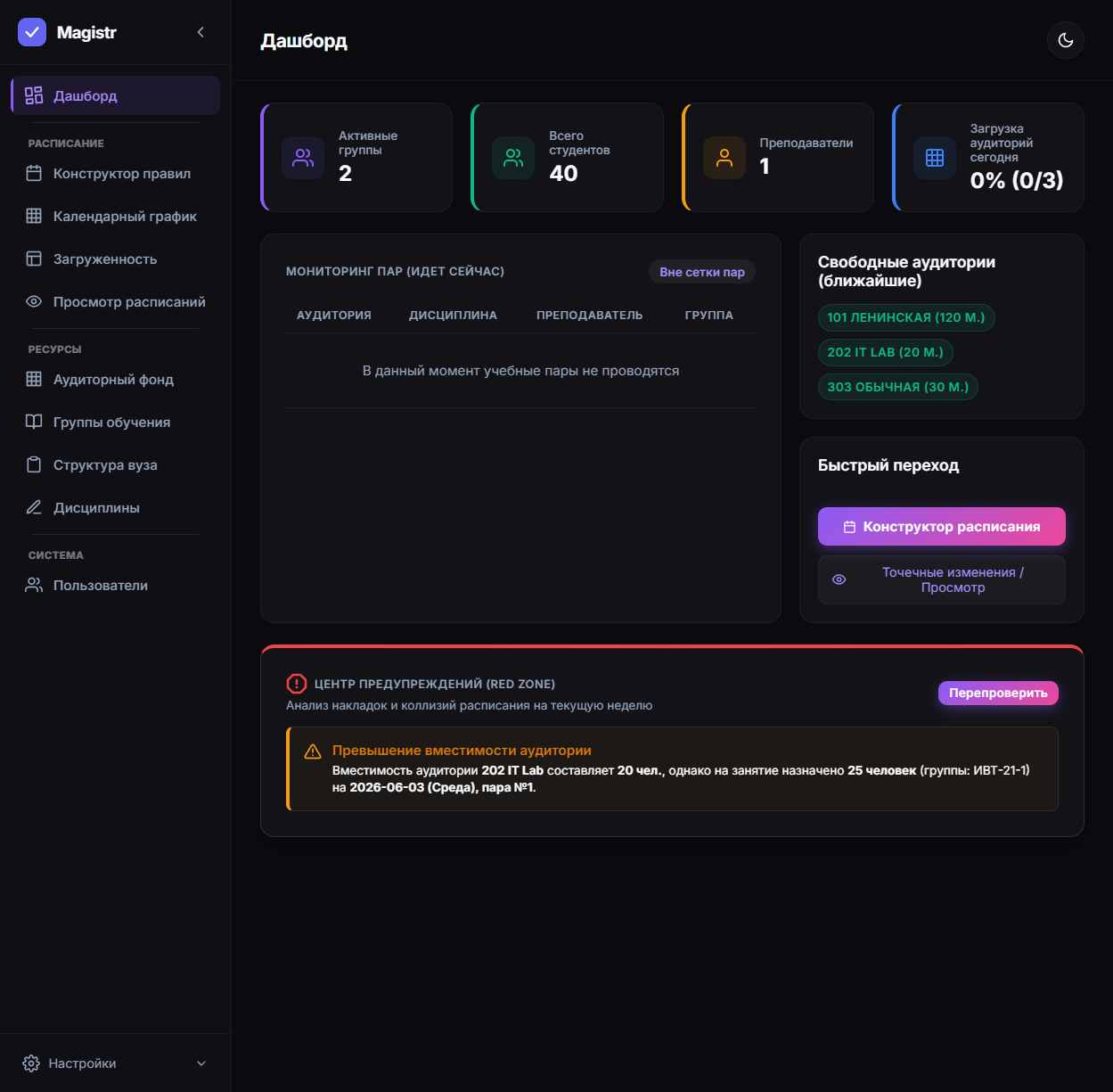

Дашборд админки Быстрые переходы, recheck, сайдбар audit-buttons-02-dashboard.png

Пользователи Создание пользователя, архивирование audit-buttons-03-users-form.png

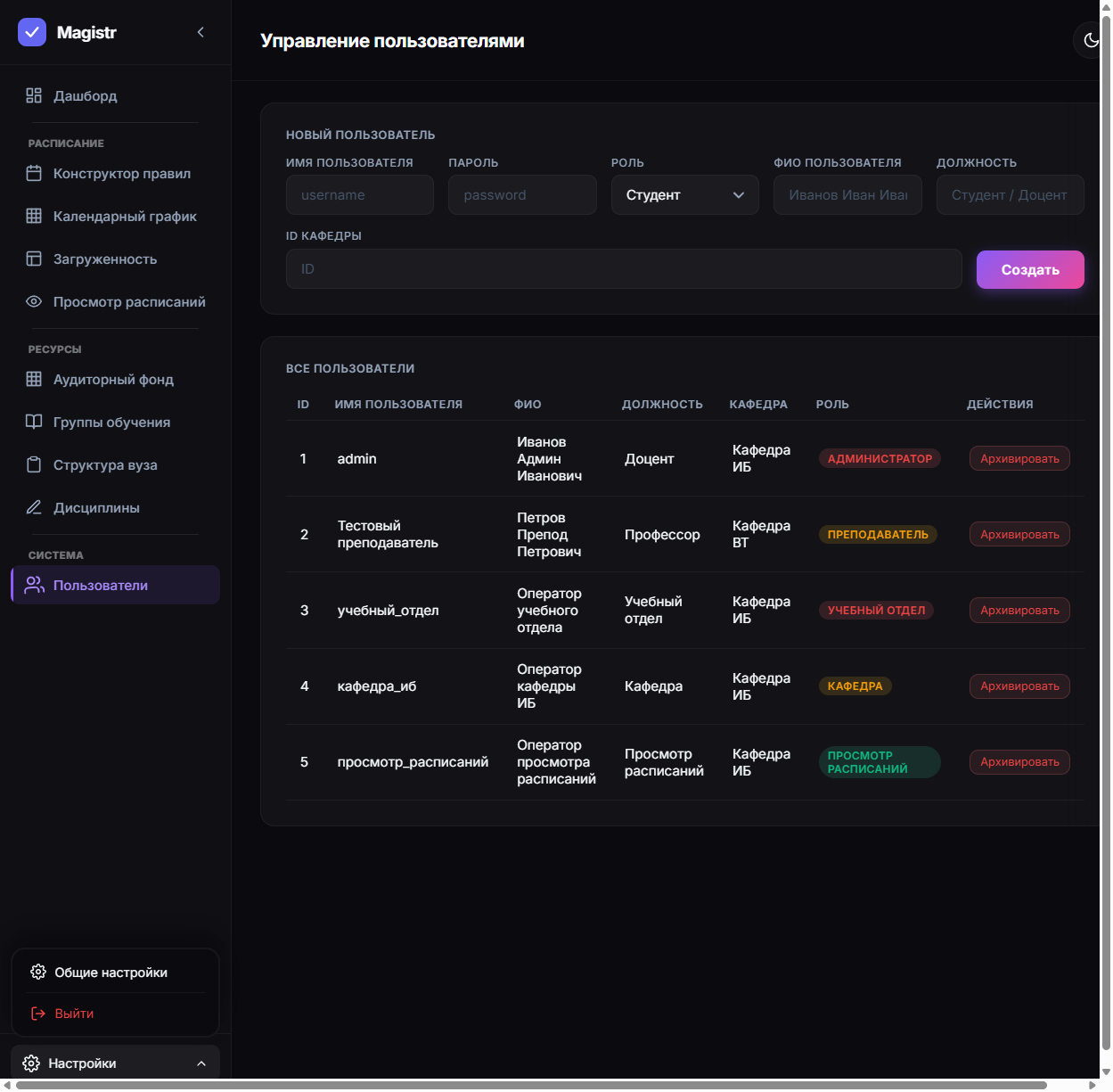

Меню настроек Выпадающее меню, выход, переход в настройки audit-buttons-04-settings-menu.png
Настройки Навигация отдельной SPA audit-buttons-05-settings-general.png
Кабинет преподавателя Недели, сегодня, выход, тема audit-buttons-06-teacher.png

Кабинет студента Недели, сегодня, выход, тема audit-buttons-07-student.png
Модальное окно Создание ручной сетки, отмена, закрытие audit-buttons-08-modal.png

Дополнительно были сохранены скриншоты отдельных разделов: календарный график, аудитории, группы, дисциплины, расписание, формы обучения, база данных, временные слоты.

3. Текущее состояние

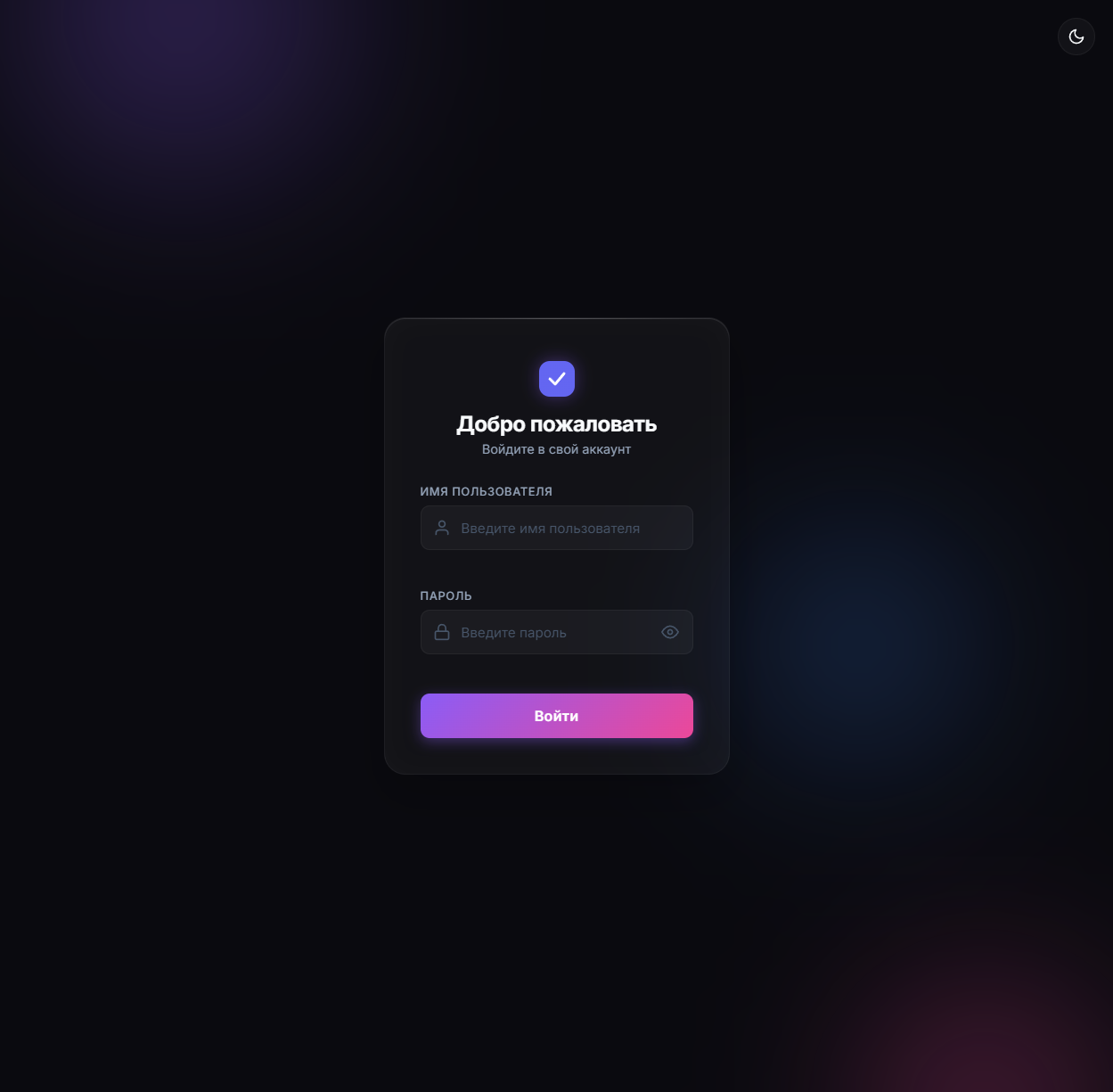

3.1. Авторизация

Экран авторизации

Найдены кнопки:

Кнопка Текущая роль Комментарий
Войти Primary Корректно считывается как главное действие экрана.
Показать пароль Icon utility Нужен единый icon-only стиль и обязательный aria-label.
Переключить тему Icon utility Отличается от такой же кнопки в кабинетах преподавателя и студента.

Вывод: экран логина близок к правильной иерархии, но icon-only controls нужно привести к общей форме и размеру.

3.2. Дашборд админки

Дашборд админки

Найдены кнопки и ссылки-кнопки:

Кнопка Текущий вид Проблема
Конструктор расписания Primary link Хороший кандидат на основной CTA блока.
Точечные изменения / Просмотр Secondary link Выглядит как второстепенное действие, это корректно.
Перепроверить btn-primary, маленькая высота Primary используется для сервисного действия, хотя это не главное действие страницы.
Настройки Sidebar button Визуально близко к навигации, но реализовано как кнопка.
Переключить тему Круглая icon button Отличается от публичных кабинетов.

Основной вывод: btn-primary сейчас означает и главный CTA, и компактную служебную кнопку. Это размывает иерархию.

3.3. Формы и таблицы админки

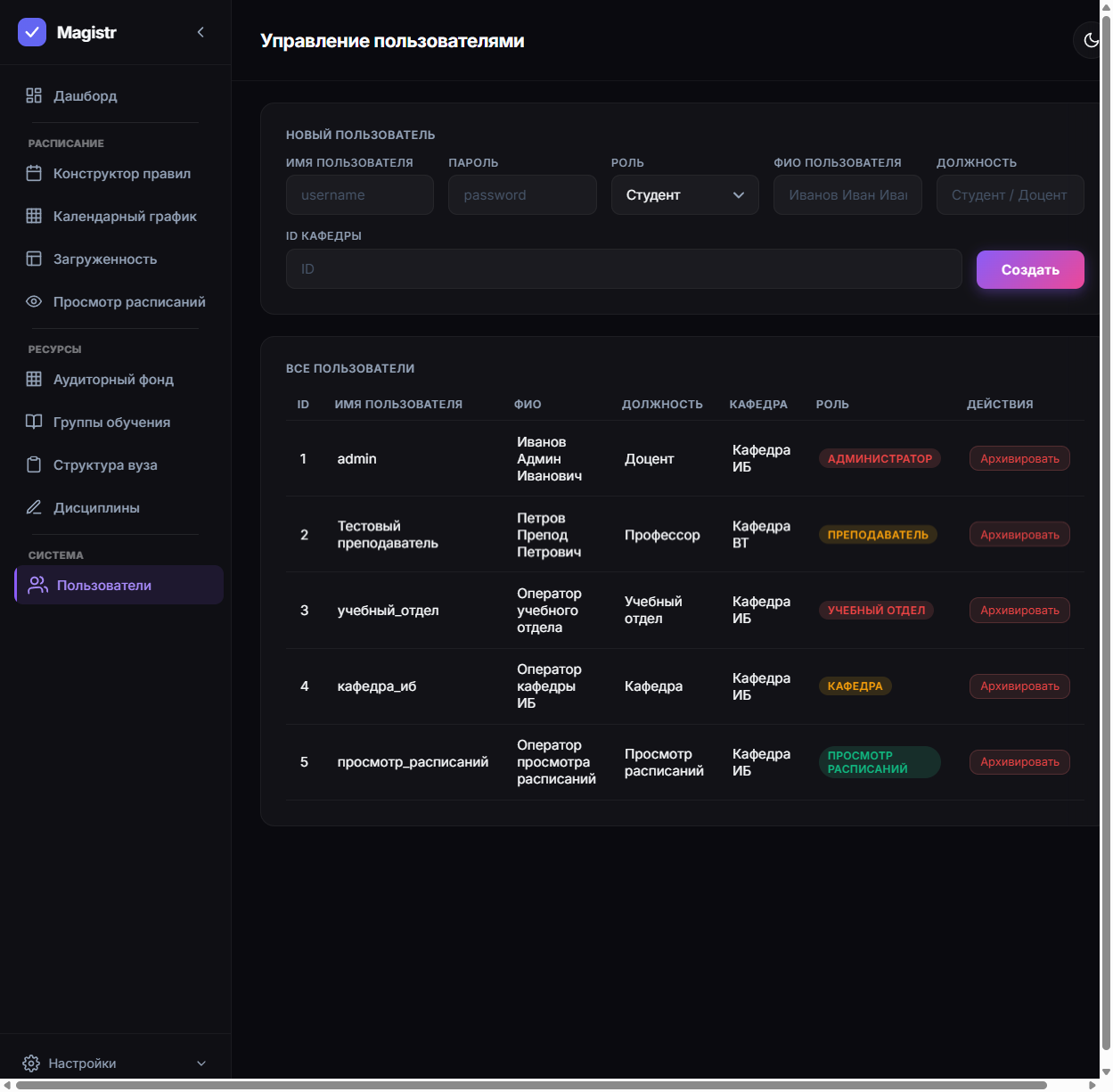

Форма пользователей

Типичные кнопки:

Кнопка Смысл Текущее впечатление
Создать Подтверждение формы Главная кнопка, но размер и стиль отличаются между основной админкой и настройками.
Архивировать Рискованное, но часто обратимое действие Визуально слишком близко к удалению.
Изменить Второстепенное действие строки В разных разделах бывает фиолетовой или нейтральной.
Удалить Деструктивное действие Встречается в разных размерах и оттенках красного.

Проблема: таблицы используют кнопки как плотный action bar, но размеры скачут от 24x28 до 113x28 и 96x40. Это создаёт визуальный шум в строках.

3.4. Меню настроек и выход

Меню настроек

Кнопка Выйти находится рядом с навигационными пунктами и выглядит почти как обычный пункт меню. Семантически это сессионное действие с риском потерять текущий контекст, поэтому ему нужен отдельный quiet-danger стиль.

Рекомендация: Выйти не должен выглядеть как обычная навигация. Достаточно Danger subtle: красный текст на спокойной поверхности без агрессивной заливки.

3.5. Отдельная SPA настроек

Общие настройки

В настройках виден тот же сайдбарный паттерн, но кнопки внутри разделов получают другую визуальную систему.

Пример различий:

Класс Основная админка Настройки
btn-primary Часто прозрачный фон, белый текст, визуальная заливка может приходить из другого слоя Фиолетовая заливка rgb(139, 92, 246), высота 40px, жирность 700
btn-delete Красный tint, высота часто 28px, font-weight 400 Красный tint, высота 40px, font-weight 700
btn-secondary Фиолетовый tint или светлая surface-кнопка Нейтральная surface-кнопка

Вывод: одинаковое имя класса не является дизайн-контрактом. Компонент кнопки нужно нормализовать на уровне токенов и модификаторов.

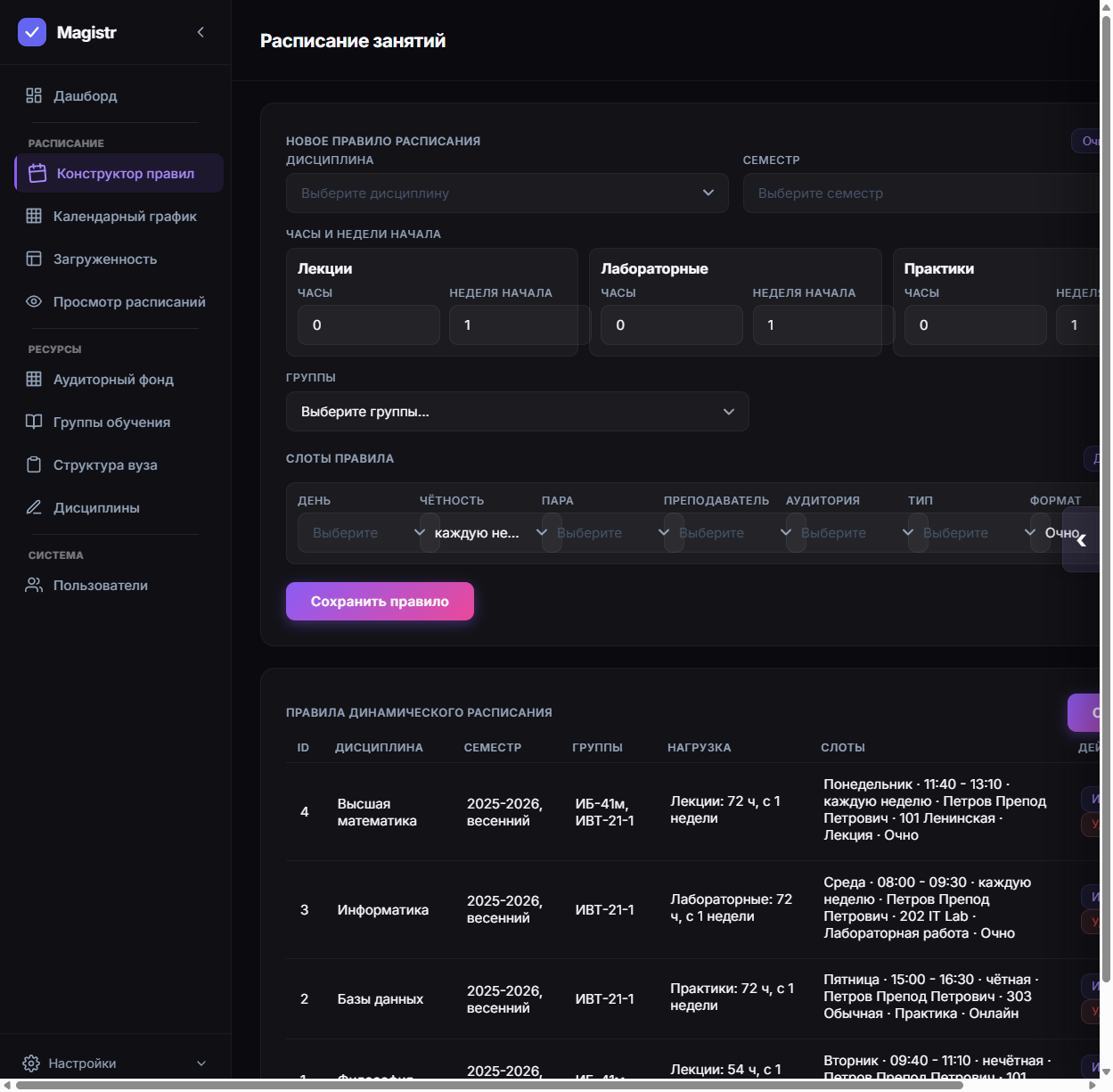

3.6. Кабинеты преподавателя и студента

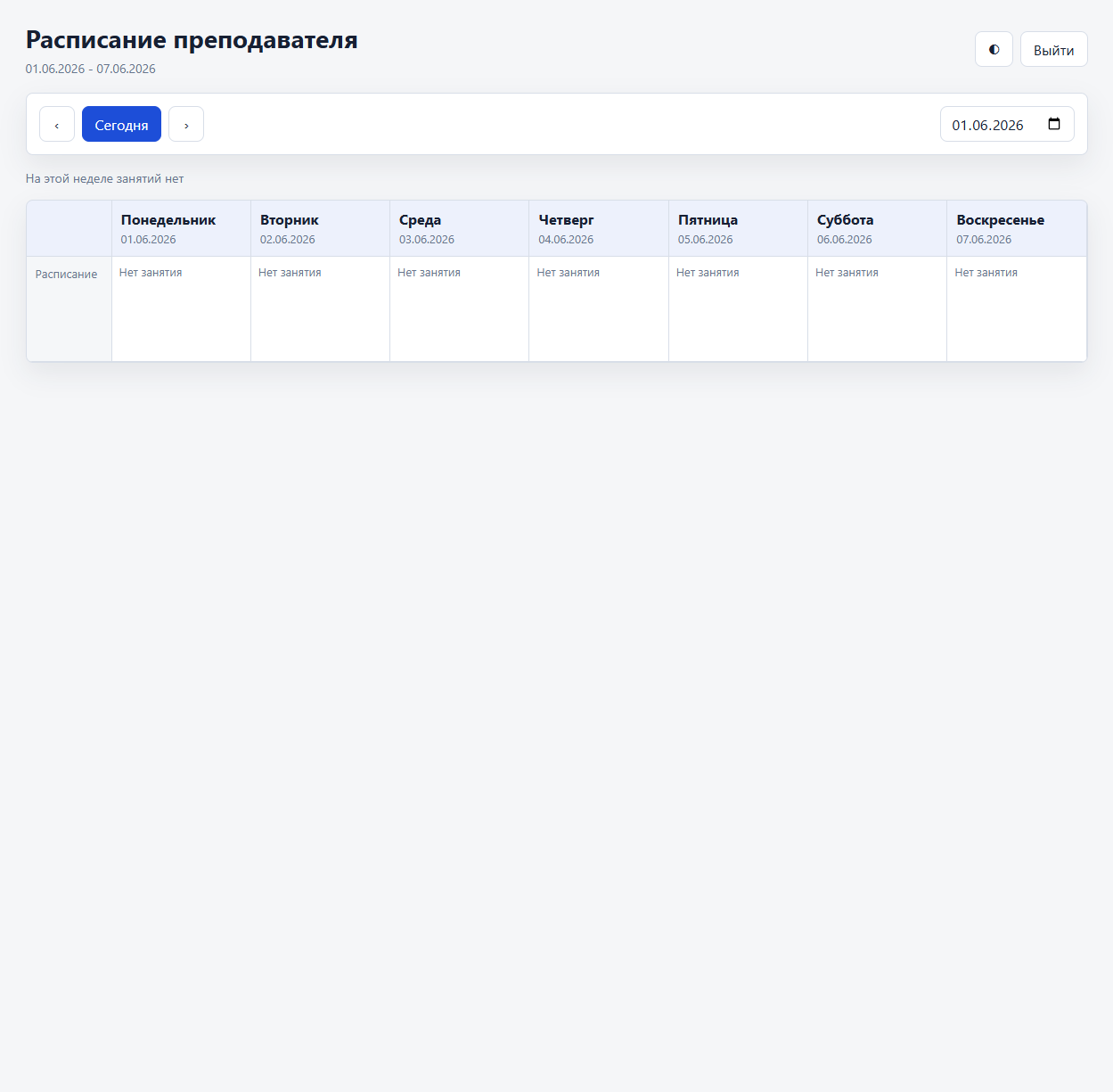

Кабинет преподавателя

Кабинет студента

В публичных кабинетах используется отдельная светлая система:

Элемент Преподаватель Студент
Сегодня Primary blue rgb(29, 78, 216) Primary teal rgb(15, 118, 110)
Выйти Outline, белый фон, radius 8px Outline, белый фон, radius 8px
/ Outline icon-like buttons Outline icon-like buttons
Переключить тему Текстовый символ Текстовый символ

Проблема: одно действие Сегодня меняет цвет в зависимости от кабинета. Это допустимо для брендинга ролей, но плохо для системных кнопок. Ролевые цвета лучше использовать в расписании, бейджах и карточках, а не в базовой кнопочной иерархии.

3.7. Модальные окна

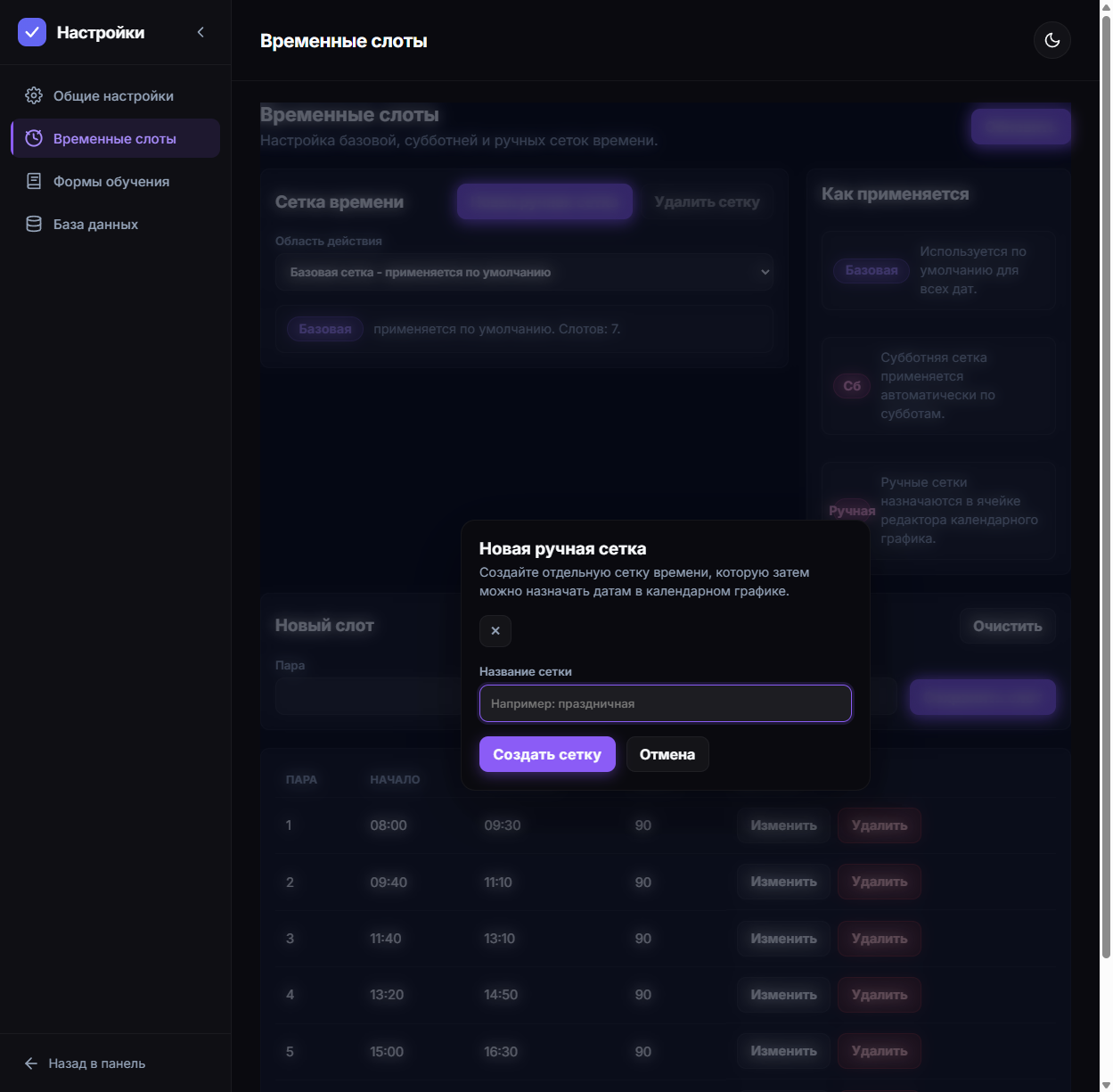

Модальное окно создания ручной сетки

Найдены:

Кнопка Роль Рекомендация
Создать сетку Primary Оставить primary.
Отмена Secondary/Ghost Сделать ghost или secondary без акцента.
Закрыть (×) Icon close Привести к icon-only button 40x40 или 36x36, с aria-label="Закрыть".

Модальная структура в целом правильная, но её нужно подчинить тем же токенам, что и остальные кнопки.

4. Семантическая группировка найденных кнопок

Primary: главное действие

Примеры: Войти, Создать, Добавить, Сохранить правило, Сохранить год, Сохранить семестр, Сохранить график, Сохранить сетку, Сохранить слот, Создать сетку.

Правило: одна primary-кнопка на форму, модальное окно или смысловой блок. Если на экране несколько форм, primary может быть в каждой форме, но не должна превращаться в оформление всех кнопок подряд.

Secondary: обычное второстепенное действие

Примеры: Изменить, Обновить, Показать, Тест, Сменить статус, Преподаватели, Загрузить сетку, Заполнить диапазон.

Правило: использовать для действий, которые помогают выполнить задачу, но не являются главным подтверждением.

Tertiary / Ghost: тихое действие

Примеры: Очистить, Очистить форму, Отмена, Назад в панель, Свернуть, Из формы, Все, Точечные изменения / Просмотр.

Правило: использовать там, где действие должно быть доступно, но не конкурировать с сохранением или созданием.

Danger: деструктивное действие

Примеры: Удалить.

Правило: только для необратимых или почти необратимых операций. Красный цвет должен быть зарезервирован именно под риск.

Danger subtle: рискованное, но не удаление

Примеры: Архив, Архивировать, Удалить сетку, Выйти.

Правило: использовать для действий с негативным или сессионным эффектом, но без визуальной паники solid-red кнопки.

Icon button: компактное служебное действие

Примеры: Переключить тему, Показать пароль, Скрыть панель, Закрыть, , .

Правило: фиксированный квадратный размер, единое состояние hover/focus, обязательный доступный текст через aria-label.

Navigation item: навигация, а не кнопка действия

Примеры: пункты сайдбара Дашборд, Конструктор правил, Календарный график, Пользователи, Общие настройки.

Правило: не смешивать навигацию с action button. У неё отдельные active, hover и focus-состояния.

5. Предлагаемая дизайн-система кнопок

5.1. Токены

Токен Светлая тема Тёмная тема Назначение
--button-primary-bg #4F46E5 #8B5CF6 Основное действие
--button-primary-bg-hover #4338CA #7C3AED Hover primary
--button-primary-text #FFFFFF #FFFFFF Текст primary
--button-secondary-bg #FFFFFF rgba(255,255,255,0.04) Второстепенная поверхность
--button-secondary-bg-hover #F1F5F9 rgba(255,255,255,0.08) Hover secondary
--button-secondary-border #CBD5E1 rgba(255,255,255,0.10) Граница secondary
--button-secondary-text #334155 #F8FAFC Текст secondary
--button-ghost-bg-hover #F8FAFC rgba(255,255,255,0.06) Hover ghost
--button-danger-bg #DC2626 #DC2626 Удаление
--button-danger-bg-hover #B91C1C #B91C1C Hover удаления
--button-danger-subtle-bg #FEF2F2 rgba(239,68,68,0.13) Риск без solid-заливки
--button-danger-subtle-text #B91C1C #FECACA Текст risk subtle
--button-focus-ring rgba(79,70,229,0.35) rgba(139,92,246,0.45) Focus outline

Примечание: для всего продукта лучше выбрать один primary-акцент. Для текущей тёмной админки логично оставить фиолетовый #8B5CF6, а для светлой темы использовать более читаемый #4F46E5. Ролевые цвета преподавателя и студента лучше вынести из кнопок в расписание и бейджи.

5.2. Размеры

Размер Высота Padding Шрифт Где применять
sm 32px 0 12px 13px / 600 Таблицы, компактные действия строк
md 40px 0 16px 14px / 600 Формы, фильтры, модальные окна
lg 48px 0 20px 15px / 700 Вход, главный CTA экрана
icon-sm 32x32 0 icon 18px Табличные иконки
icon-md 40x40 0 icon 20px Верхние панели, модалки, навигация недель

Базовый border-radius: 8px.

Почему 8px: интерфейс административный и рабочий. Радиус 8px сохраняет мягкость, но выглядит собраннее, чем повсеместные 10px, особенно в таблицах и плотных формах.

5.3. Варианты

Primary

Использовать для главного подтверждения.

Состояние Стиль
Default Фон primary, белый текст, без видимой границы
Hover Фон темнее на 8-12%
Focus Видимый ring 2px
Disabled Нейтральный фон, muted-текст, cursor: not-allowed

Примеры: Войти, Создать, Сохранить правило, Создать сетку.

Secondary

Использовать для обычных действий рядом с primary.

Состояние Стиль
Default Surface-фон, тонкая граница, основной текст
Hover Чуть более светлая/контрастная поверхность
Focus Такой же focus ring, как у primary
Disabled Opacity 0.5

Примеры: Изменить, Обновить, Показать, Тест.

Ghost

Использовать для тихих действий.

Состояние Стиль
Default Прозрачный фон, muted/regular text
Hover Лёгкий surface-hover
Focus Ring без изменения иерархии

Примеры: Отмена, Очистить, Назад в панель, Свернуть.

Danger

Использовать только для удаления.

Состояние Стиль
Default Красная заливка, белый текст
Hover Более тёмный красный
Focus Красный или общий focus ring

Примеры: Удалить.

Danger subtle

Использовать для рискованных действий без полного удаления.

Состояние Стиль
Default Красный tint-фон, красный текст, мягкая border
Hover Более насыщенный tint
Focus Видимый ring

Примеры: Архивировать, Архив, Выйти, Удалить сетку.

Icon button

Использовать для действий, где текст заменён иконкой.

Параметр Правило
Размер 32x32 в таблицах, 40x40 в тулбарах
Иконка 18-20px, один набор иконок
Текст Только через aria-label
Форма Квадрат с radius 8px, не круг, кроме специальных случаев avatar/fab

Примеры: Переключить тему, Показать пароль, Закрыть, Предыдущая неделя, Следующая неделя.

6. Маппинг текущих кнопок на новую систему

Текущие кнопки Новый тип Размер
Войти Primary lg
Создать, Добавить Primary md
Сохранить правило, Сохранить год, Сохранить семестр, Сохранить график, Сохранить сетку, Сохранить слот Primary md
Создать сетку Primary md
Изменить, Обновить, Показать, Тест, Сменить статус Secondary sm в таблицах, md в формах
Преподаватели, Подгруппы, Календарь, Сетка Secondary sm
Очистить, Очистить форму, Отмена, Свернуть, Из формы, Все Ghost sm или md
Точечные изменения / Просмотр, Назад в панель Ghost navigation md
Удалить Danger sm в таблицах, md в модалках
Архив, Архивировать, Выйти, Удалить сетку Danger subtle sm или md
Переключить тему, Показать пароль, Скрыть панель, Закрыть, , Icon button icon-sm или icon-md
Пункты сайдбара Nav item отдельный nav-компонент

7. Правила композиции

Формы

Primary-кнопка должна стоять в конце формы или action row. Рядом с ней допустимы secondary/ghost-действия, но не ещё одна primary без причины.

Рекомендуемый порядок:

Сценарий Порядок
Форма создания Очистить как ghost, Создать как primary
Форма редактирования Отмена как ghost, Сохранить как primary
Фильтр Сбросить как ghost, Показать как secondary или primary, если это единственное действие блока

Таблицы

В строках таблицы использовать только sm.

Рекомендуемый порядок:

  1. Основное безопасное действие: Изменить, Преподаватели, Подгруппы.
  2. Дополнительное действие: Календарь, Сетка.
  3. Рискованное действие: Архивировать или Удалить.

Удаление лучше отделять визуально от остальных кнопок небольшим gap.

Модальные окна

В модалке primary должен соответствовать заголовку и цели модалки.

Пример:

Заголовок Primary Secondary/Ghost
Новая ручная сетка Создать сетку Отмена
Удалить слот Удалить как danger Отмена
Редактировать слот Сохранить слот Отмена

Кнопка закрытия всегда icon-only с aria-label="Закрыть".

Навигация

Сайдбарные пункты не должны наследовать стили action-кнопок. У них отдельная логика:

Состояние Стиль
Default Прозрачный фон, muted-текст
Hover Нейтральный surface-hover
Active Акцентный tint-фон, accent-текст
Focus Видимый ring/outline

8. Главные исправления по приоритету

Приоритет Что сделать Почему важно
P1 Нормализовать btn-primary, btn-secondary, btn-delete между основной админкой и настройками Один класс должен означать один визуальный контракт
P1 Развести Danger и Danger subtle Удалить и Архивировать не должны выглядеть одинаково опасными
P1 Ввести размерную шкалу sm/md/lg/icon Таблицы и формы станут визуально ровнее
P2 Унифицировать Переключить тему, Закрыть, , , Показать пароль как icon buttons Повысит предсказуемость и доступность
P2 Убрать ролевые primary-цвета из student/teacher кнопок Одинаковые действия будут считываться одинаково
P3 Заменить текстовые символы , ×, , на иконки единого набора Интерфейс станет аккуратнее и доступнее

9. Визуальный референс поведения

Primary
[ Сохранить правило ]
Фон: акцентный, текст белый. Только главное действие.

Secondary
[ Изменить ]
Фон: поверхность, тонкая граница. Обычное действие.

Ghost
[ Отмена ]
Фон: прозрачный. Тихое действие без конкуренции.

Danger
[ Удалить ]
Фон: красный. Только необратимое действие.

Danger subtle
[ Архивировать ]
Фон: красный tint. Рискованное, но не полноценное удаление.

Icon
[ icon ]
Фиксированный квадрат. Доступное название через aria-label.

10. Почему это решение улучшит интерфейс

Единая кнопочная система снижает когнитивную нагрузку. Пользователь перестаёт разгадывать каждый экран и начинает быстро узнавать роли: главное действие, второстепенное действие, отмена, удаление, навигация.

Разделение Danger и Danger subtle особенно важно для админ-панели. Сейчас Архивировать визуально конкурирует с Удалить, хотя риск у этих действий разный. После унификации красный solid будет означать только настоящее удаление.

Единая размерная шкала сделает таблицы спокойнее. В строках не будет скачков высоты и плотности, а формы и модалки начнут выглядеть как части одной системы.

Общий primary-цвет вернёт продукту целостность. Ролевые цвета можно сохранить там, где они помогают считывать расписание и принадлежность данных, но базовые действия должны оставаться стабильными.

11. Приложение: дополнительные скриншоты

Раздел Скриншот
Конструктор правил Конструктор правил
Календарный график Календарный график
Просмотр расписаний Просмотр расписаний
Аудиторный фонд Аудиторный фонд
Группы обучения Группы обучения

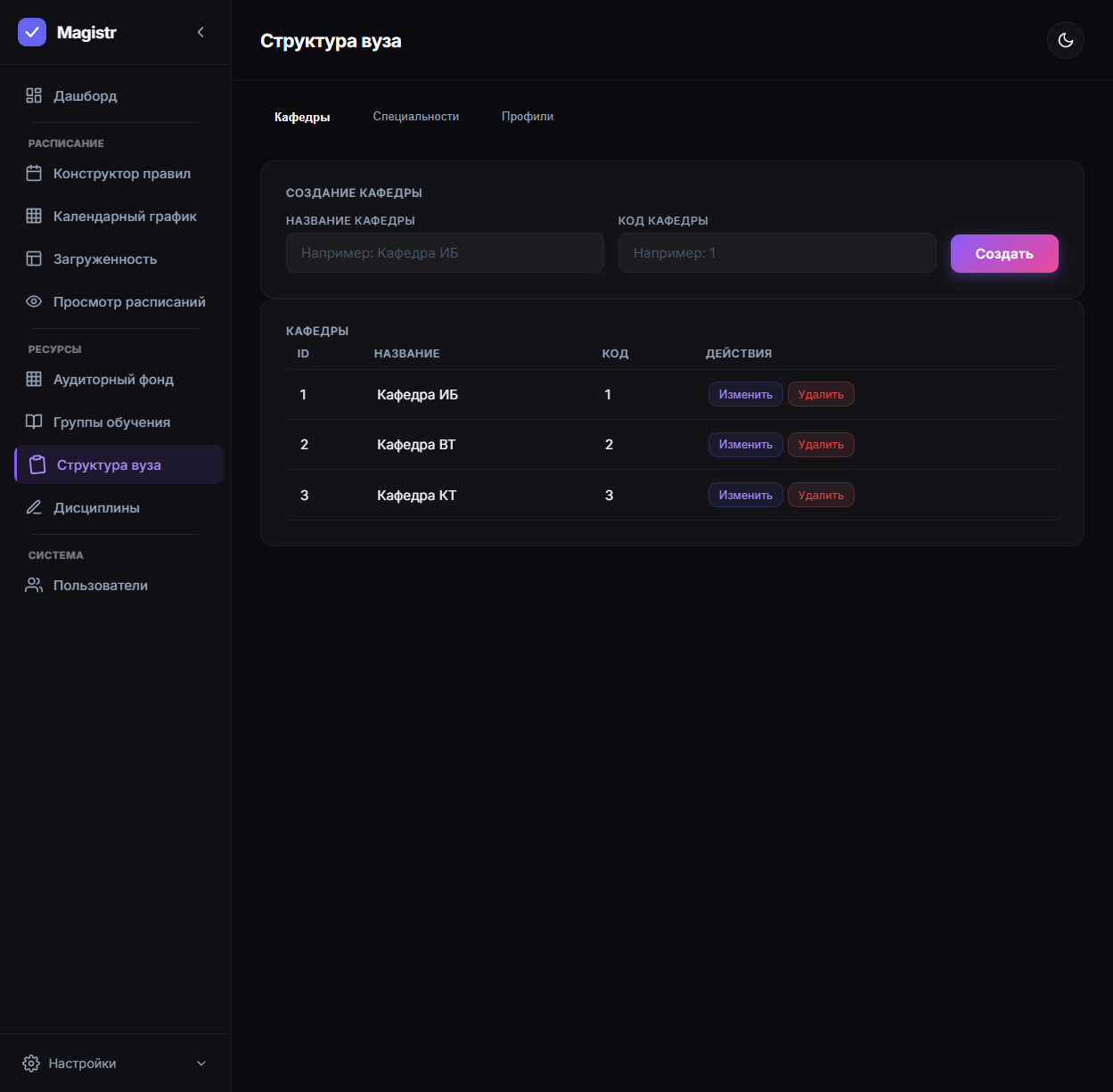

Структура вуза Структура вуза
Дисциплины Дисциплины
Пользователи Пользователи

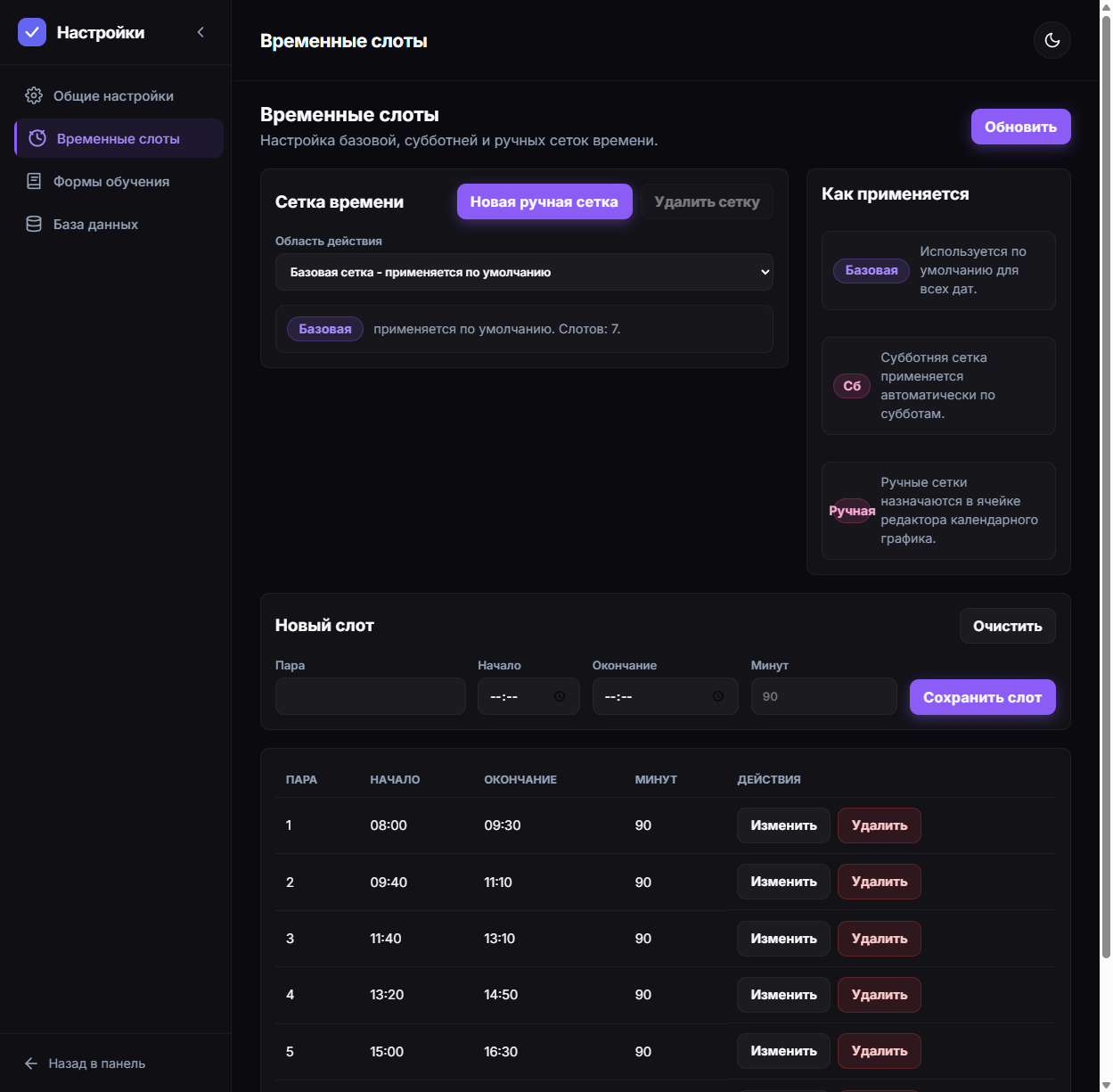

Временные слоты Временные слоты
Формы обучения Формы обучения

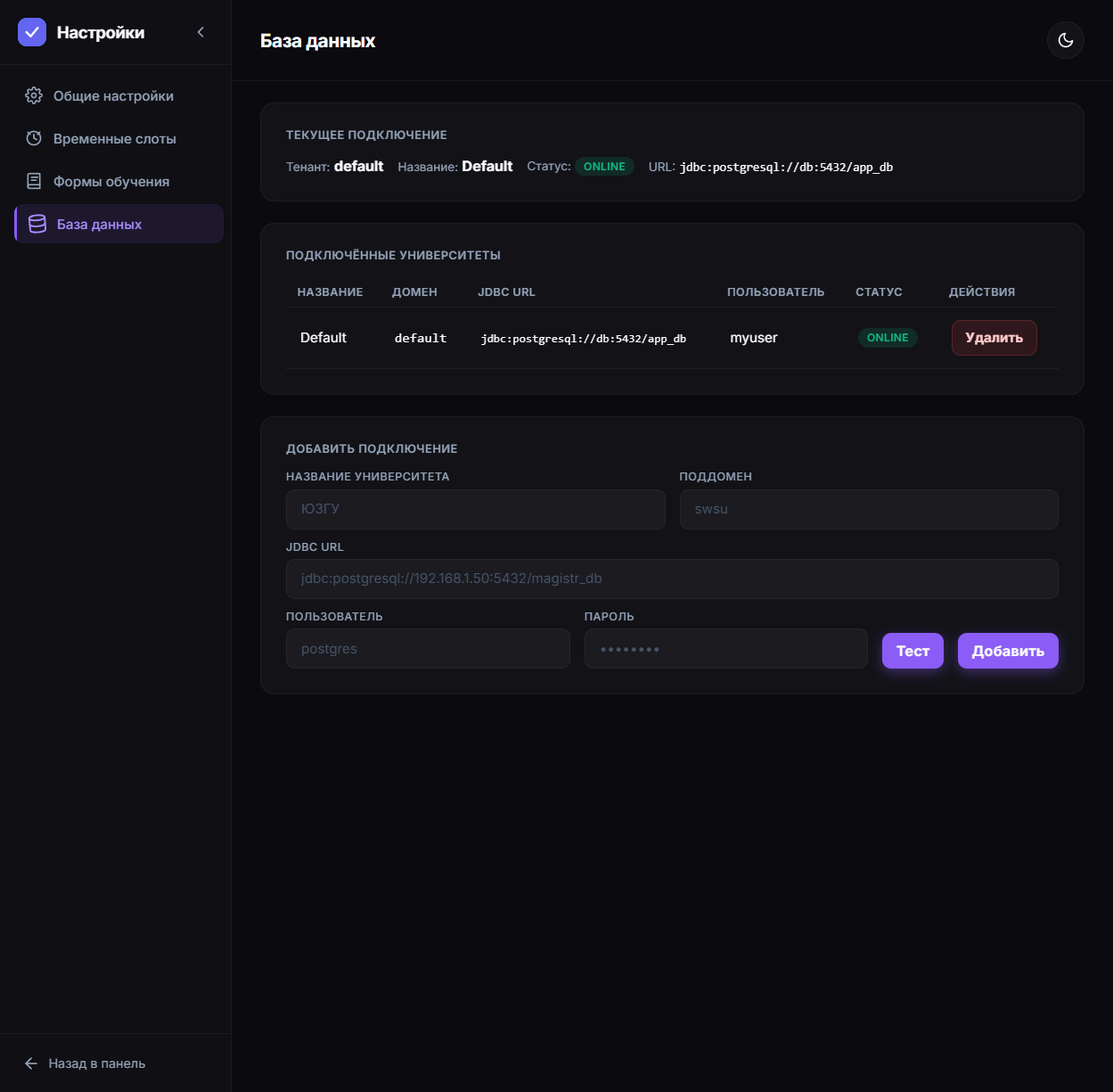

База данных База данных
